ЗАСЫПКА КАНАЛИЗАЦИОННОЙ ТРУБЫ: ЧТО ГОВОРИТ НОРМАТИВ И ЧТО ДЕЛАЮТ НА ПРАКТИКЕ

ЗАСЫПКА КАНАЛИЗАЦИОННОЙ ТРУБЫ: ЧТО ГОВОРИТ НОРМАТИВ И ЧТО ДЕЛАЮТ НА ПРАКТИКЕ

Правильно засыпать канализационную трубу — значит сохранить уклон, защитить ПВХ от деформации и не переделывать всё через год. Именно на этапе обратной засыпки грунта и послойной трамбовки допускается до 60–70% всех ошибок монтажа: неверный материал засыпки, отсутствие песчаной подушки, потеря уклона канализационной трубы. Последствие — контруклон, раздавленный раструб, засор, дорогостоящий раскоп. В этой статье разбираем пошаговую технологию, требования СП 32.13330.2018 и СП 45.13330.2017, чем засыпать трубу в траншее — и какие пять ошибок убивают систему.

Почему засыпка трубы — не технический формализм

Короткий ответ: неправильная засыпка разрушает систему быстрее любого другого дефекта монтажа — и делает это незаметно, до первой просадки или промерзания.

Пластиковые трубы ПВХ и НПВХ — сегодня более 85% рынка наружной канализации частных домов в России — рассчитаны на равномерно распределённую нагрузку. Именно её обеспечивает грамотная засыпка. По данным европейского объединения Plastic Pipes Group (2019–2022), деформация поперечного сечения более 5% уже несёт риск нарушения стыков и образования контруклона. Для трубы Ø110 мм это смещение всего на 5–6 мм — незаметное глазом, но критичное для гидравлики.

По оценке Национального объединения строителей (НОСТРОЙ), от 30 до 45% рекламаций на частные канализационные системы в России связаны именно с ошибками земляных работ. Стоимость раскопа, замены трубопровода и повторной засыпки на типовом участке 10–15 м составляет 80 000–250 000 рублей в зависимости от региона. Правильная технология не требует дополнительных затрат — только внимания к каждому шагу.

Засыпать канализационную трубу, чтобы не замерзла

Нормативная база: что диктуют СП 32.13330.2018 и СП 45.13330.2017

Короткий ответ: два Свода Правил закрывают тему полностью. СП 32 — наружные канализационные сети. СП 45 — земляные работы и обратная засыпка. Вместе они дают исчерпывающий алгоритм.

Основной документ — СП 32.13330.2018 «Канализация. Наружные сети и сооружения» (актуализация СНиП 2.04.03-85). Земляные работы регулирует СП 45.13330.2017 «Земляные сооружения, основания и фундаменты». Требования носят обязательный характер для объектов капитального строительства и служат практическим ориентиром для любого монтажа наружной канализации.

Ключевое требование обоих СП — послойная засыпка с уплотнением. Нижняя зона (вокруг трубы) заполняется материалом без твёрдых включений крупнее 1/10 диаметра трубопровода: для Ø110 мм — это запрет на включения крупнее 11 мм. Верхняя зона засыпается грунтом без включений крупнее половины высоты канала, с послойным уплотнением до проектной плотности.

Таблица 1. Нормативные требования к засыпке канализационных траншей

Параметр

Нижняя зона (у трубы)

Верхняя зона

Документ

Материал

Песок или грунт без включений > 1/10 Ø

Грунт без включений > 1/2 высоты канала

СП 32.13330.2018

Слой уплотнения

5–15 см (ручное)

20–30 см (механическое)

СП 45.13330.2017

Буфер до мехтрамбовки

20–30 см над верхом трубы

СП 45.13330.2017

Состав грунта

Без камней, мёрзлых комьев, мусора

Без камней > 20 мм

СП 45.13330.2017

Испытание трубы

До засыпки — обязательно

СП 32.13330.2018


Как правильно засыпать канализационную трубу: пошаговый алгоритм

Короткий ответ: трёхзонный алгоритм — подушка → ручная присыпка вокруг трубы → послойная механическая обратная засыпка верхней зоны. Ни один этап нельзя пропустить.

Шаг 1. Песчаная подушка — основа, которая держит уклон

До укладки трубы дно траншеи выравнивается, уплотняется и застилается слоем речного или карьерного песка средней фракции (0,5–5 мм) толщиной 10–15 см. Подушка трамбуется виброплитой или ручным катком. Её задача — создать равномерное постоянное основание, которое не просядет при намокании и не изменит проектный уклон.

Уклон проверяется нивелиром или лазерным уровнем по всей длине трубопровода до начала засыпки. Для трубы Ø110 мм стандартный уклон — 0,02 (2 см на 1 п.м.) согласно СП 30.13330.2020. Если дно траншеи взрыхлено или переувлажнено, его уплотняют до проектной плотности отдельно — иначе подушка осядет вместе с трубой.

Шаг 2. Ручная присыпка по бокам — зона нулевой терпимости

После укладки и проверки уклона трубопровод присыпается по бокам вручную — лопатой, без применения механизмов. Засыпка ведётся одновременно с обеих сторон слоями 5–10 см с послойным уплотнением деревянным штампом. Материал — песок или грунт без включений крупнее 11 мм. Пазухи между трубой и стенкой траншеи подбиваются особенно тщательно: именно здесь чаще всего остаются пустоты, где накапливается вода и образуется пучение.

Присыпка ведётся до высоты 20–30 см над верхом трубы. Этот буфер принимает давление механической трамбовки на следующем этапе и защищает трубу от деформации. Применять виброплиту до набора этой высоты — грубая ошибка, ведущая к деформации даже при умеренных нагрузках.

Шаг 3. Механическая обратная засыпка верхней зоны

После достижения отметки 20–30 см над трубой начинается механическая обратная засыпка. Грунт засыпается слоями 20–30 см с уплотнением виброплитой. Родной грунт пригоден для верхней зоны при отсутствии камней крупнее 20 мм, мёрзлых комьев, органики и мусора. Поверхность засыпки делается с «горбом» 5–10 см над уровнем участка — грунт осядет в течение первого сезона.

На участках под проездами засыпка выполняется с коэффициентом уплотнения не менее 0,98 и, при необходимости, с устройством разгрузочной железобетонной плиты над трубопроводом — требование прямо предусмотрено СП 45.13330.2017.

Чем засыпать канализационную трубу: песок, ПГС или родной грунт

Короткий ответ: для нижней зоны — только песок. Для верхней — родной грунт, если без камней и мусора. Щебень — только как дренирующий слой при высоком УГВ, но не вплотную к трубе.

Выбор материала определяется зоной траншеи и гидрогеологией участка. Для нижней зоны применяется речной или карьерный песок средней крупности — он уплотняется стабильно и не пучинится. При высоком уровне грунтовых вод (УГВ менее 1,5 м) под трубу укладывают суглинок или тощий бетон для водонепроницаемого ложа — это снижает риск всплытия трубы в паводок. Выбрать наружные канализационные трубы с нужной кольцевой жёсткостью можно в зависимости от глубины залегания и типа грунта.

Родной грунт из траншеи допустим только для верхней зоны и только при соответствии СП 45: отсутствие камней крупнее 20 мм, мёрзлых включений, органики. На глинистых участках родной материал часто не подходит из-за пучинистости — тогда верхнюю зону засыпают привозным песком или ПГС. Стоимость привозного песка на 30–50% выше, но это многократно окупается надёжностью системы.


Таблица 2. Материалы для засыпки траншеи по зонам

Материал

Зона применения

Плюсы

Ограничения

Речной/карьерный песок

Нижняя (вокруг трубы)

Не пучинится, равномерно уплотняется

Дороже родного грунта на 30–50%

ПГС

Нижняя + верхняя

Хорошая несущая способность

Не для глин. грунтов с высоким УГВ

Родной грунт

Только верхняя зона

Бесплатный

Нельзя при камнях, мёрзлых комьях, органике

Щебень фр. 5–20 мм

Дренаж при высоком УГВ

Отводит воду

Нельзя вплотную к трубе

Тощий бетон М100

Нижняя (плывунные грунты)

Жёсткое ложе

Сложен при замене трубы

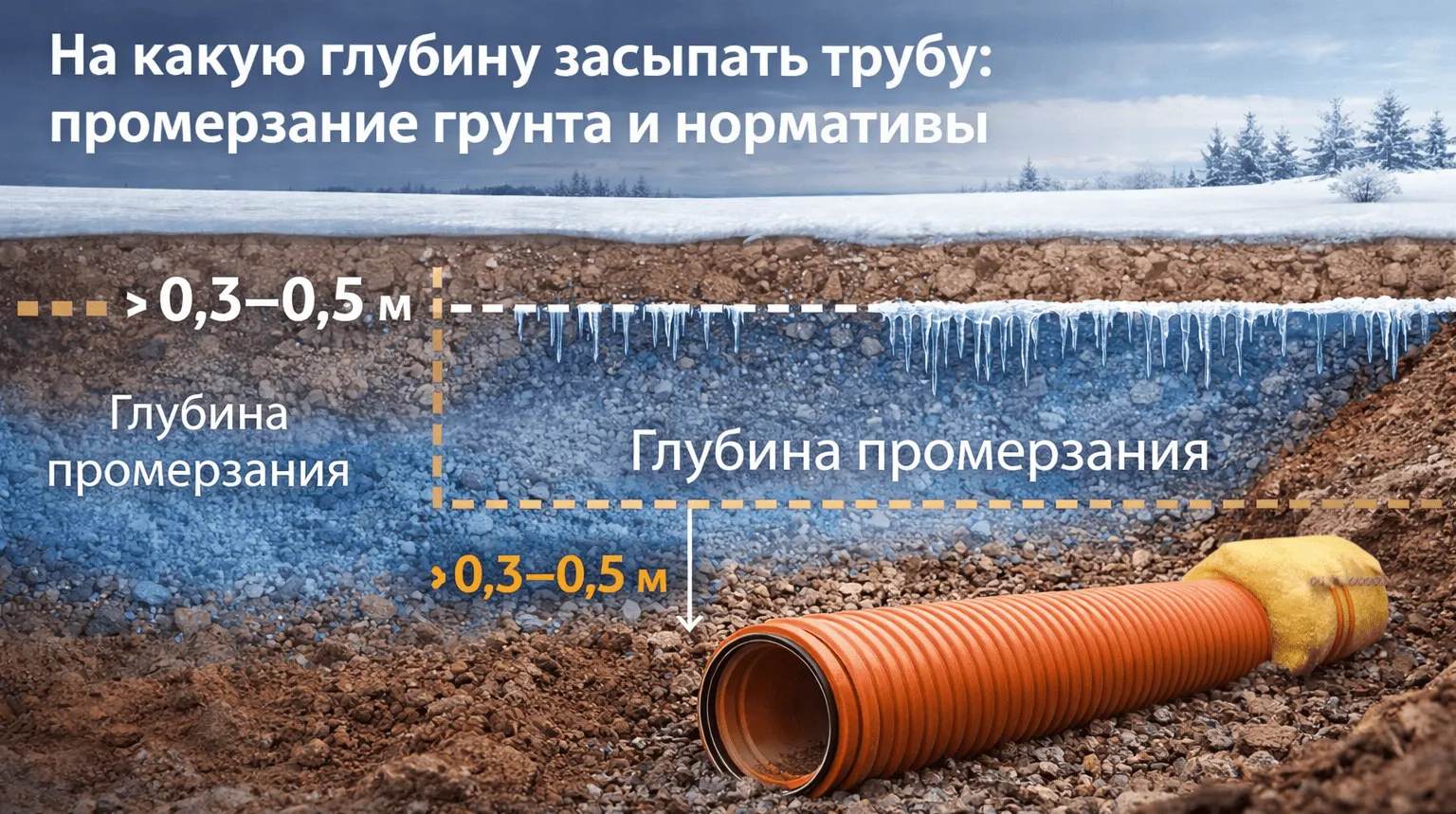

На какую глубину засыпать трубу: промерзание грунта и нормативы

Короткий ответ: труба должна лежать ниже нормативной глубины промерзания грунта на 0,3–0,5 м. Если это невозможно — обязательно утепление.

Согласно СП 32.13330.2018, глубина прокладки принимается ниже нормативного промерзания на 0,3–0,5 м. Нормативная глубина промерзания содержится в СП 131.13330.2012 «Строительная климатология». Для Москвы это 1,4 м — значит, верх трубы должен находиться не менее чем на 1,7–1,9 м от поверхности. В Сочи и Краснодаре глубина промерзания вдвое меньше, что существенно снижает объём земляных работ.


Таблица 3. Нормативная глубина промерзания и минимальная глубина укладки по регионам

Регион

Норм. промерзание

Мин. глубина укладки трубы

Краснодар / Сочи

0,7–0,8 м

1,0–1,3 м

Москва и МО

1,4 м

1,7–1,9 м

Санкт-Петербург

1,2 м

1,5–1,7 м

Екатеринбург

1,8 м

2,1–2,3 м

Новосибирск

2,2 м

2,5–2,7 м

Якутск

3,5–4,0 м

3,8–4,5 м (+ активное утепление)


Когда нормативную глубину обеспечить невозможно, трубопровод теплоизолируют скорлупами из ППС или ППУ толщиной 30–60 мм либо прокладывают саморегулирующийся греющий кабель. При засыпке утеплённого участка механическая трамбовка вплотную к теплоизоляции запрещена — только ручная присыпка песком до 15–20 см выше скорлупы.

5 критических ошибок при засыпке канализационной трубы

Короткий ответ: механическая трамбовка над незащищённой трубой, глинистый грунт с камнями в нижней зоне, пропуск испытания, потеря уклона и мёрзлый грунт зимой — вот пять ошибок, которые убивают систему.

Ошибка 1. Виброплита прямо над трубой без буфера

Вибрация концентрирует нагрузку на верхнюю образующую трубы и деформирует её по вертикали. ПВХ-труба Ø110 мм при деформации более 5–6 мм теряет гарантированный уклон и превращается в гидравлический замок. По данным AWI (Abwasser-Institut, Германия, 2021), более 40% дефектов подземных пластиковых труб связаны именно с нарушением зоны засыпки.

Решение: механическую трамбовку допускать только после набора 20–30 см присыпки над верхом трубы. До этой отметки — исключительно ручное уплотнение штампом.

Ошибка 2. Засыпка нижней зоны родным глинистым грунтом с камнями

Глина при намокании разбухает и создаёт неравномерное давление на трубу, а камни формируют точечные нагрузки на стенку. Именно этот сценарий чаще всего приводит к раздавливанию раструбного соединения и протечкам. Нижняя зона всегда заполняется чистым песком — без исключений.

Ошибка 3. Пропуск гидравлического испытания до засыпки

СП 32.13330.2018 прямо требует проведения гидравлических испытаний перед обратной засыпкой. На практике их пропускают ради экономии времени. В результате дефектный стык оказывается засыпан — и обнаруживается лишь при появлении просадки или запаха, то есть после значительного ущерба. Полчаса на испытание сохраняют десятки тысяч рублей на раскоп.

Ошибка 4. Потеря уклона в процессе засыпки

При ручной засыпке без контроля труба смещается в пазухах. Смещения на 3–5 мм на 1 п.м. достаточно, чтобы образовался контруклон — участок с обратным уклоном, где стоки застаиваются. Уклон проверяется нивелиром после каждых 2–3 м засыпки. Трубу фиксируют временными распорками до полного уплотнения нижней зоны.

Ошибка 5. Засыпка мёрзлым грунтом в зимнее время

Прямо запрещена СП 45.13330.2017. При оттаивании мёрзлые включения дают усадку до 10–15% объёма, образуя пустоты вокруг трубы и провалы на поверхности. Зимой применяют привозной сухой песок, а засыпанную траншею немедленно укрывают теплоизолирующими матами.

Засыпка у фундамента и под дорогой: особые требования

Короткий ответ: у фундамента — только ручная штыковка, никакой виброплиты. Под проездами — коэффициент уплотнения 0,98 и при необходимости разгрузочная плита.

Место прохода трубы через фундамент — наиболее уязвимый узел. Труба вводится через стальную или пластиковую гильзу на 2–3 типоразмера больше диаметра трубопровода, с зазором, заполненным эластичным герметиком. Засыпка вокруг трубы у фундамента выполняется вручную небольшими слоями — штыкованием. Механизированное уплотнение вблизи ленточного или плитного фундамента недопустимо: вибрация нарушает контакт «фундамент — грунт» и вызывает неравномерную осадку.

Под асфальтом или тротуарной плиткой СП 45.13330.2017 устанавливает коэффициент уплотнения не ниже 0,98 — против 0,90–0,95 на рядовых участках. Достигается проходкой тяжёлой виброплитой по последнему слою с контролем плотномером. При высоких транспортных нагрузках над трубой устраивают железобетонную разгрузочную плиту. Подобрать подходящие канализационные трубы и фиттинги для наружной прокладки — с нужной кольцевой жёсткостью SN4 или SN8 — можно в каталоге «Комфорт».

FAQ: часто задаваемые вопросы

Чем засыпать большую яму вокруг новой трубы у фундамента?

Большие полости заполняют послойно ПГС с уплотнением штыкованием — слоями по 10–15 см. При ширине полости более 30 см допустим тощий бетон М100–М150: он создаёт жёсткое ложе и исключает просадку. Не рекомендуется засыпать яму родным глинистым грунтом — он даст неравномерную усадку и создаст боковое давление на трубу у гильзы.

Почему после засыпки канализация хрюкает — и при чём здесь уклон?

Хрюкающий звук чаще всего указывает на контруклон — участок, где труба потеряла проектный уклон. Стоки застаиваются, воздух вытесняется через гидрозатворы. Второй причиной бывает отсутствие фановой трубы: без вентиляции стояка разрежение при сливе «тянет» воздух через сифоны. Решается ревизией уклона и проверкой вентиляции.

Нужно ли засыпать трубу под дорогой иначе?

Да, принципиально. Под проездами — коэффициент уплотнения грунта ≥ 0,98 и разгрузочная ЖБ-плита при высоких нагрузках. Глубина укладки также увеличивается: верх трубы должен находиться не менее чем в 0,7 м от дорожного полотна даже в южных регионах с малой глубиной промерзания.

Можно ли заливать ПВХ-трубу бетоном?

Допустимо в просадочных и плывунных грунтах — тощий бетон М100 создаёт жёсткое ложе. Однако бетонная обойма по всей длине делает замену трубопровода крайне трудоёмкой. Для большинства участков с нормальными грунтами достаточно песчаной подушки.

Итог: семь шагов правильной засыпки

Правильно засыпать канализационную трубу — это последовательно выполнить семь шагов: (1) уплотнить дно траншеи, (2) насыпать песчаную подушку 10–15 см и проверить уклон, (3) провести гидравлическое испытание до засыпки, (4) вручную присыпать трубу по бокам до 20–30 см над верхом, (5) начать механическую трамбовку верхней зоны слоями 20–30 см, (6) сформировать «горб» 5–10 см над уровнем участка, (7) повторно проверить уклон нивелиром. Каждое отступление от этого порядка — прямой путь к контруклону, засору и дорогостоящему раскопу.

Для наружной прокладки нужны трубы с кольцевой жёсткостью не ниже SN4, а на участках с нагрузками — SN8.

Это может быть интересно

  1. Ассортимент наружной канализации

  2. Ассортимент труб и фитингов

  3. Статья: Замена канализационной трубы в доме



Будьте в курсе наших акций и новостей
Личный кабинет
Корзина0
Отложенные 0 Сравнение товаров 0 +7 862 261-61-61
Контактная информация
г. Сочи, ул. Конституции СССР 44а
info@komfort-sochi.ru

Личный кабинет

Купить в 1 клик
Товар под заказ
